单个叶片长97.3米!凉山州单机容量最大风电场完成首台风机吊装

2023-10-31 14:20 川观新闻

0

分享

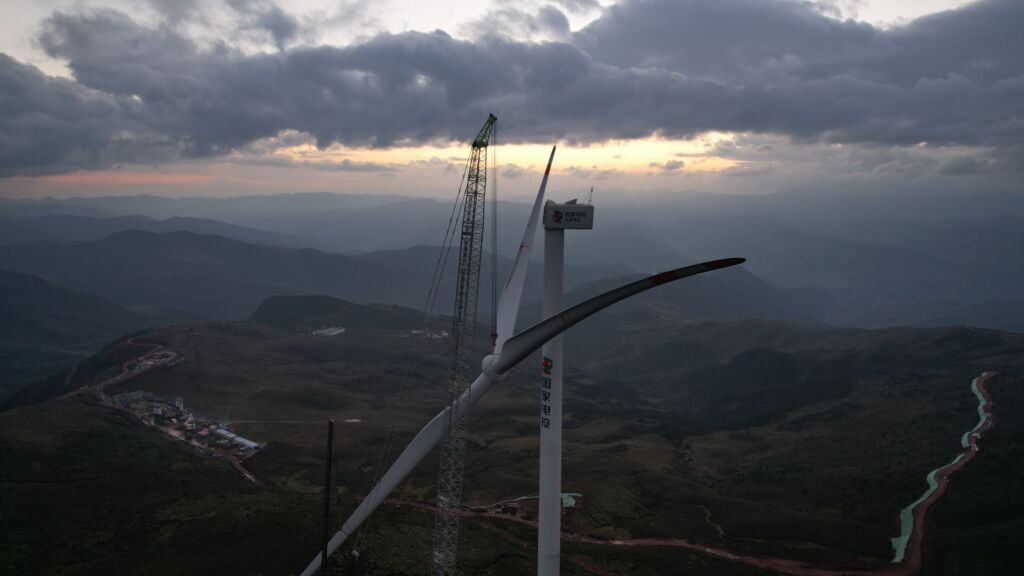

首台风机吊装完成。

潘贞君 川观新闻记者 田姣 图/陈曦

“900吨大吊起钩,220吨跟进,同时起!”10月28日傍晚,四川西部,平均海拔3000米的高原山地上,有着127米“长手臂”的巨型履带起重机与轮式起重机有序配合,将巨大的风机叶轮缓缓吊至离地110米,在相当于33层楼的高空完美“转体”与主机对接,随着作业人员将最后一颗螺栓安装到位,这个由国家电投投资、中国五冶集团与中国电建成都院联合承建的凉山州喜德县130兆瓦风电项目首台风机吊装正式完成。

叶轮吊装作业中。

凉山州是Ⅱ级新能源资源开发区域,风、光资源丰富,尤其是玛果梁子山脊平均风速可达每秒7.5米以上,发展清洁能源优势得天独厚,却也让这个四川省重点项目、凉山单机容量最大风电场的风机安装挑战重重。

此次吊装的首台风电机组单机容量为6.25兆瓦,单个叶片长97.3米。为了确保吊装顺利,施工人员首先在地面完成了重达143吨,直径约200米的叶轮组合,叶轮整体比5架C-919客机首尾相连还要长,扫风面积约相当于4个标准足球场。

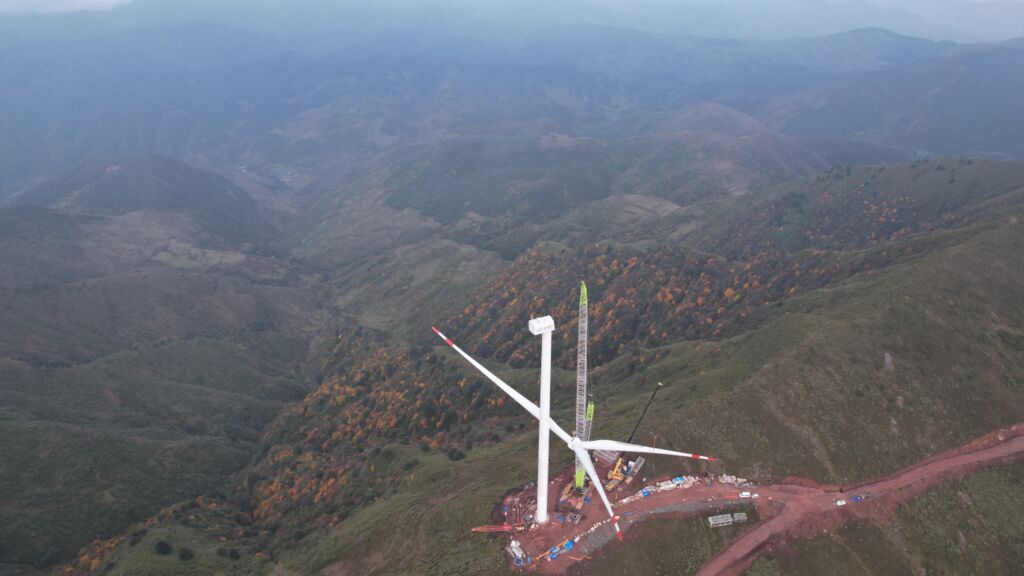

叶轮吊装作业中。

为了安全、高效完成吊装,五冶项目团队在测算和实验中反复推演风机平面布置,提前做好场地规划、设备材料进场及风速预测等准备工作,确保在风速较小的作业窗口期进行叶轮与机舱的对接。“首个机组吊装的顺利完成是项目进度的重大节点性突破,让我们成功积累了大容量风机的高山吊装经验,也为项目全容量并网投产奠定了坚实基础!”中国五冶集团项目负责人付兴祥激动地说。

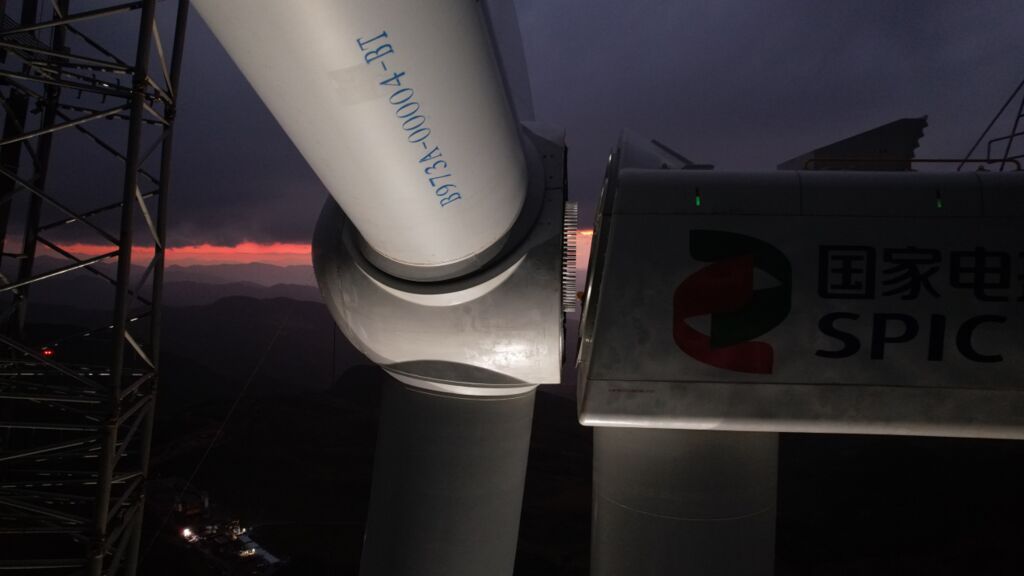

施工人员正在旋拧牢叶轮栓。

据悉,项目总装机容量为130兆瓦,含20台单机容量为6.25兆瓦的风电机组及1台单机容量为5兆瓦的风电机组,投产后可每年输出约3.1亿度绿色电能,减排二氧化碳25.05万吨,可以满足约6万多个家庭一整年的用电需求,有效缓解川西地区电网峰值电力供需紧张局面,加快推动凉山州清洁能源开发利用,助力实现“双碳”目标。

编辑:余凤

责任编辑:李钰华

编审:吴山冠

相关新闻

Copyright © 2006-2024 WWW.ZGM.CN 自贡网 All Rights Reserved. 自贡日报社 主办

地址:四川省自贡市汇川路1240号自贡报业大楼 电话:0813-8220769 8220773 邮箱:webmaster@zgm.cn

互联网新闻信息服务许可证编号:51120190016 蜀ICP备11013724号 川公网安备51030002000105号

信息网络传播视听节目许可证编号:1-23-3-2-0008

涉本网站网络内容从业人员违法违规行为举报电话:0813-8220769 网络内容从业人员违法违规行为举报

涉未成年人投诉举报电话:0813-8220770 电子邮箱:wcn@zgm.cn | 涉互联网算法推荐专项举报渠道

中国互联网举报中心举报电话: 12377 | 涉本网站违法和不良信息举报电话:0813-8220770 | 涉企举报专区

食品安全投诉举报电话:0813-2988060 电子邮箱:zgsscjgjyjk@163.com
