叶巴滩水电站成功下闸蓄水 首批机组发电进入倒计时

2025-10-13 17:06 川观新闻

0

分享

川观新闻记者 李欣忆

10月13日,国家“十四五”规划重大工程、我国在建海拔最高的混凝土双曲拱坝电站——金沙江上游叶巴滩水电站成功下闸蓄水,标志着电站正式进入首批机组投产发电冲刺阶段。

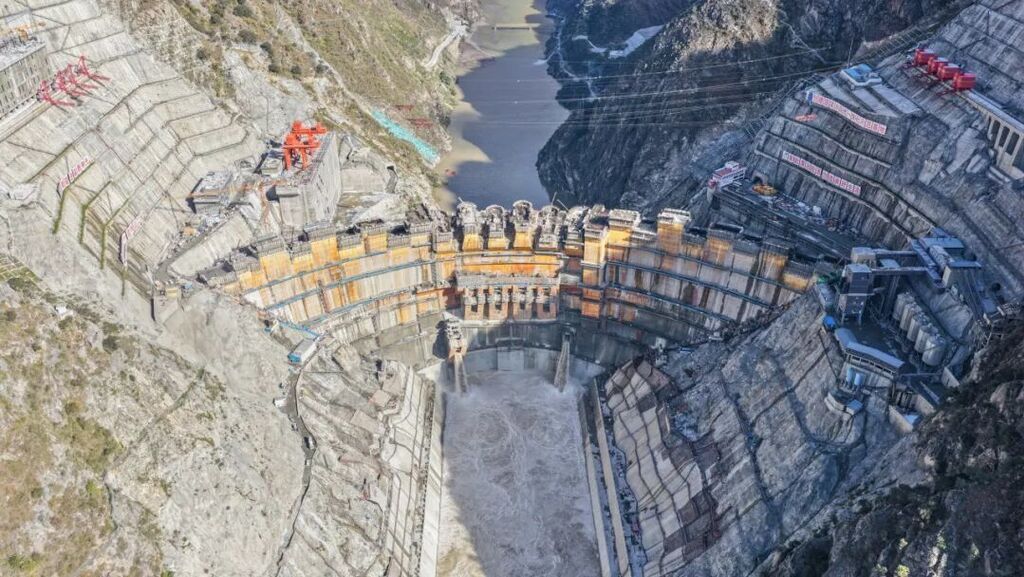

叶巴滩水电站大坝

叶巴滩水电站业主是华电金沙江上游水电开发有限公司,由中国电建集团成都勘测设计研究院有限公司规划论证并勘测设计。电站位于四川省白玉县与西藏自治区贡觉县交界的金沙江干流上,是国家“十四五”规划重点建设的金沙江上游清洁能源基地重要组成部分。电站场址最高海拔2894米,总装机容量224万千瓦,水库总库容10.8亿立方米,建设中的217米高大坝是我国在建海拔最高的混凝土双曲拱坝。2022年8月开始大坝混凝土浇筑,2025年9月实现首批坝段浇筑到顶,计划2025年底首批机组投产发电。

据悉,工程建设过程中遭遇两次白格堰塞湖溃堰洪水灾情等影响,参建各方积极克服高原高海拔、低压缺氧和严寒干燥等恶劣环境,攻克了高坝抗震、冬季连续施工、温控防裂等技术难题。大坝混凝土浇筑至今未发现一条温度裂缝,随机取出38.1米长的混凝土芯样,打破双曲拱坝混凝土取芯世界纪录。

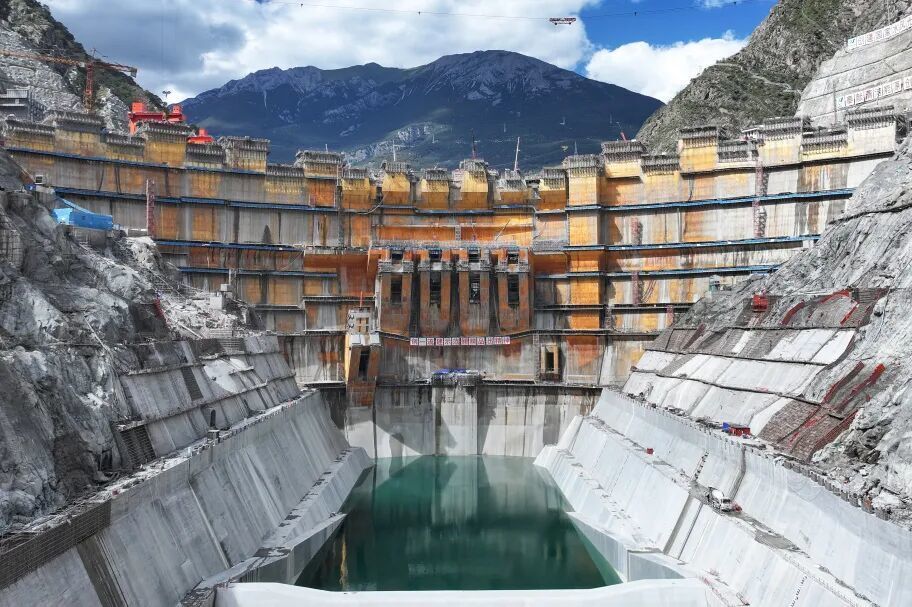

航拍叶巴滩水电站

华电金上叶巴滩分公司工程管理部主任杜晓凡介绍,电站蓄水将分两个阶段进行,第一阶段将水位抬升至死水位2855米,为年底实现首批机组投产发电创造条件;第二阶段为初期运行期,预计到明年10月,将水位抬升至正常蓄水位2889米,届时可更大限度发挥金沙江上游梯级电站联合调度运行能力。

叶巴滩水电站投产后,年平均发电量超102亿千瓦时,相当于每年可节约标准煤近400万吨,减少二氧化碳排放约737万吨,所发出的清洁电能将通过世界海拔最高的特高压直流输电工程——金上至湖北±800千伏特高压直流输电工程送往华中地区,对于优化我国能源结构、促进当地经济社会发展具有重要意义。

编辑:冯方湲

责任编辑:金艳

编审:吴山冠

相关新闻

Copyright © 2006-2024 WWW.ZGM.CN 自贡网 All Rights Reserved. 自贡日报社 主办

地址:四川省自贡市汇川路1240号自贡报业大楼 电话:0813-8220769 8220773 邮箱:webmaster@zgm.cn

互联网新闻信息服务许可证编号:51120190016 蜀ICP备11013724号 川公网安备51030002000105号

涉本网站网络内容从业人员违法违规行为举报电话:0813-8220769 网络内容从业人员违法违规行为举报

涉未成年人投诉举报电话:0813-8220770 电子邮箱:wcn@zgm.cn | 涉互联网算法推荐专项举报渠道

中国互联网举报中心举报电话: 12377 | 涉本网站违法和不良信息举报电话:0813-8220770 | 涉企举报专区

食品安全投诉举报电话:0813-2988060 电子邮箱:zgsscjgjyjk@163.com
