侯峰 罗鸿 吴玲 王良骥 自贡融媒记者 蒋秀梅

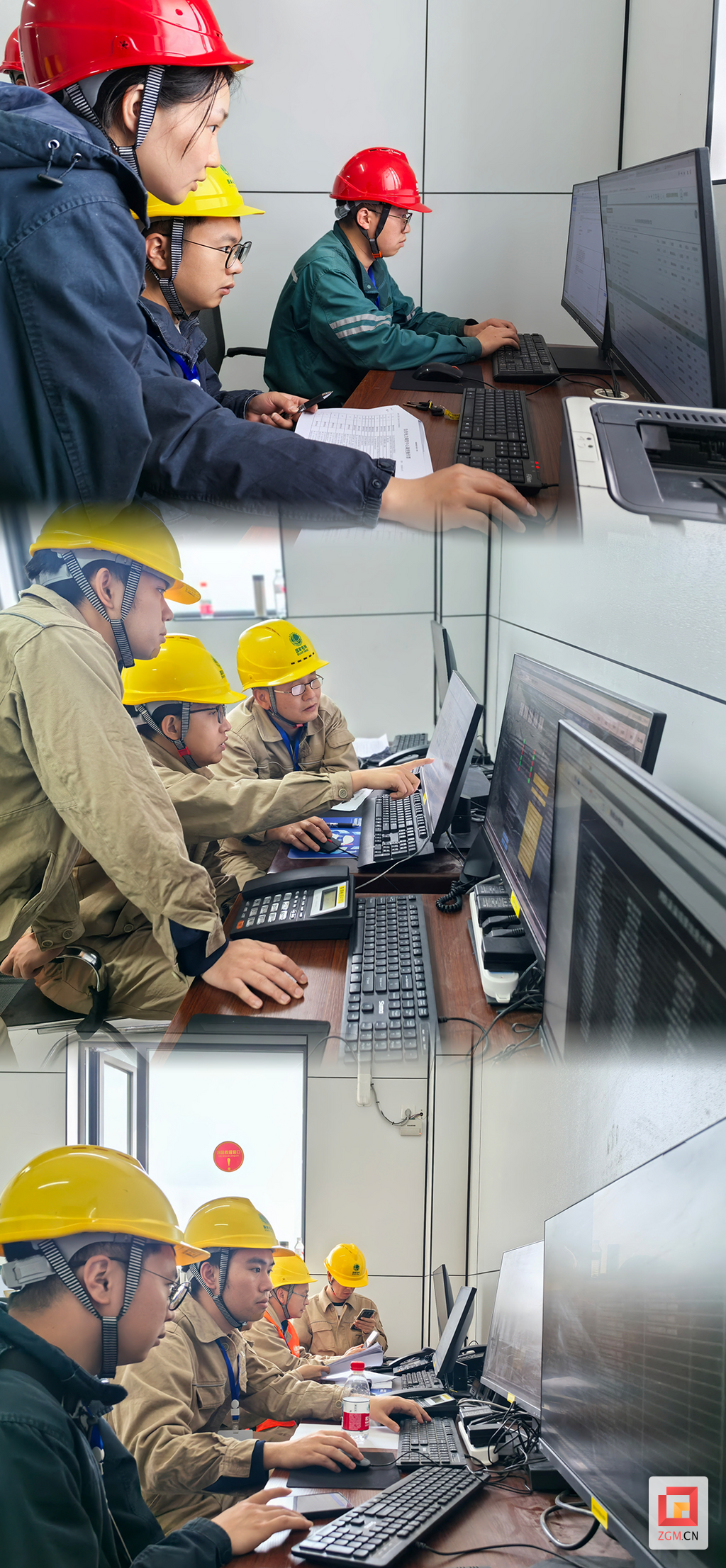

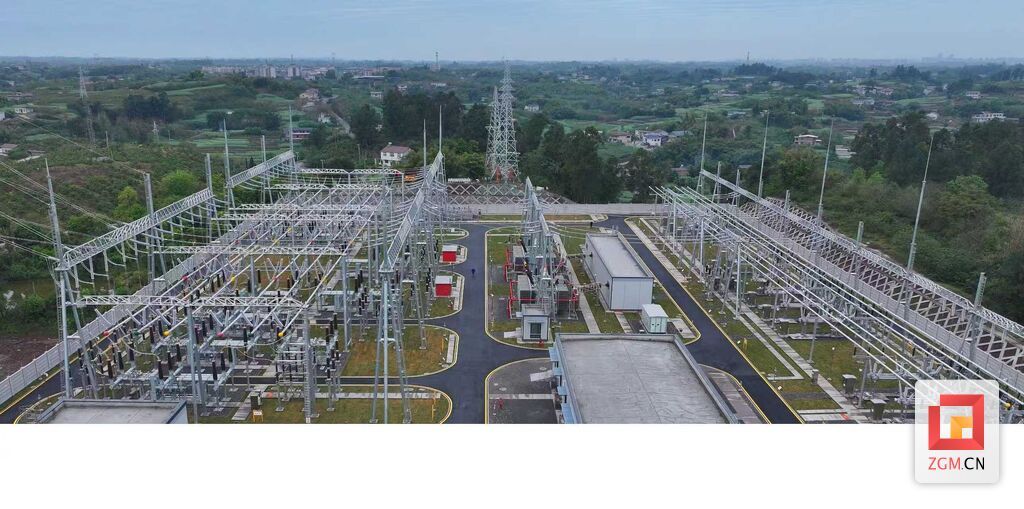

近日,在其间新建的国网自贡供电公司220千伏鹤林变电站主控室内,运行、调试人员严格执行调度指令,“1号主变五次冲击合闸成功,2号主变五次冲击合闸成功!”报告声接连响起,两台主变带电成功,该工程阶段性目标全部实现,为自贡电网再添“新引擎”。

据了解,该工程将与同期推进的500千伏自贡Ⅱ站等重大项目协同发力,加快建成自贡电网“两核三环”坚强主网架,消除王渡、古佛两个220千伏变电站五级电网风险,重塑电网骨干网架格局;工程投运后全力保障川南新材料化工园区一批重大项目落地,推进融入成渝地区双城经济圈建设,积极服务自贡市经济社会发展;进一步满足自贡市沿滩区和富顺县负荷发展需求,改善沿滩区、富顺片区西南部电网结构,提高供电能力和可靠性。

据悉,自贡供电公司高度重视基建项目推进工作,政企协同、多方发力实现开门红。3月14日,四川省“十五五”首个开工建设的500千伏输变电项目——四川自贡Ⅱ500千伏输变电工程正式开工;3月25日,新建35千伏柏林变电站投运;3月27日,220千伏园湾变电站2号主变增容带电;3月31日,220千伏鹤林变电站建成带电,7天之内实现三项工程有序投运,刷新自贡公司基建工程投运“速度”新纪录。

接下来,国网自贡供电公司将持续做好工程建设保障,加强联动统筹,紧盯关键节点,加快高效推进“十五五”期间大中型电网建设,坚决确保实现“3550”年度目标任务,以优质基建工程为打造“小精特优”供电企业、公司“十五五”高质量开局和自贡经济社会发展贡献力量。
