彭宝俊 但崇民 自贡融媒 蒋秀梅
“问题在一线解决、进度在一线提速,政企联动、合力攻坚,确保工程早竣工、群众早受益!”5月15日,在自贡市荣县长山镇政府办公楼会议室,国网荣州供电公司与自贡荣县科技经信局、长山镇政府、来牟镇政府、久大制盐公司多方齐聚一堂,召开长山盐矿电力线路改造工程协调推进会,面对面沟通施工堵点、实打实敲定推进举措。
据悉,长山盐矿电力线路改造工程是2026年荣县民生实事十大工程之一,覆盖长山、来牟两镇9个台区,惠及600余户群众。项目将新建电杆141基、架设高低压导线39.1千米、展放电缆2.4千米,新增变压器13台,建成后将全面优化区域电网架构、提升供电可靠性。

会上,国网荣州供电公司通报工程进展、施工难点及安全管控要点,各方坦诚交流、现场会商,对线路通道微调、通道清理、群众沟通等难题逐项研究、当场定策。
“我们全程跟踪服务,积极配合供电公司,做好群众沟通、电杆转运、坑洞及电缆沟开挖等协调工作,保障工程顺利推进。”长山镇政府相关负责人表示。会后,参会人员直奔长山镇凉风村施工现场,顶着初夏烈日,现场协调解决杆位微调、通道清理等问题,实现“问题不隔夜、矛盾就地解”。
“每到用电高峰,空调很难启动,电压忽高忽低,我们都盼着早点完工,用上舒心电。”在施工现场,长山镇筒车村村民张红英和施工人员交谈,言语间满是期待。工作负责人一边注视着施工现场,一边回应张红英:“请大家放心,我们严格按设计要求施工,保证工程质量,完工后大家用电再也不用愁了。”目前,长山盐矿电力线路改造工程施工全面铺开,一线干劲十足、秩序井然。

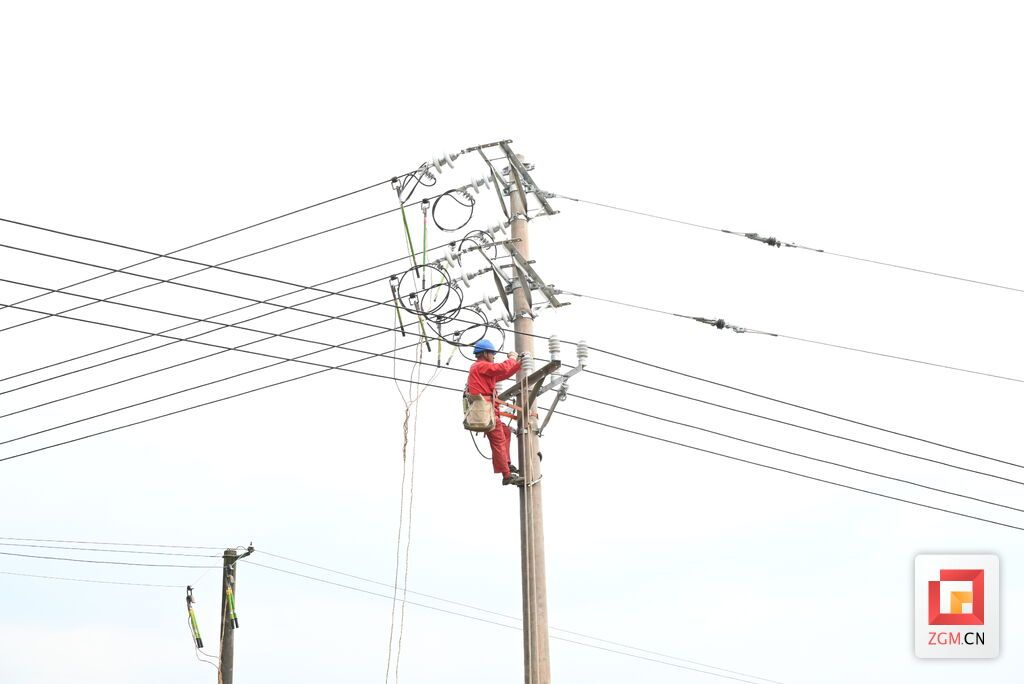

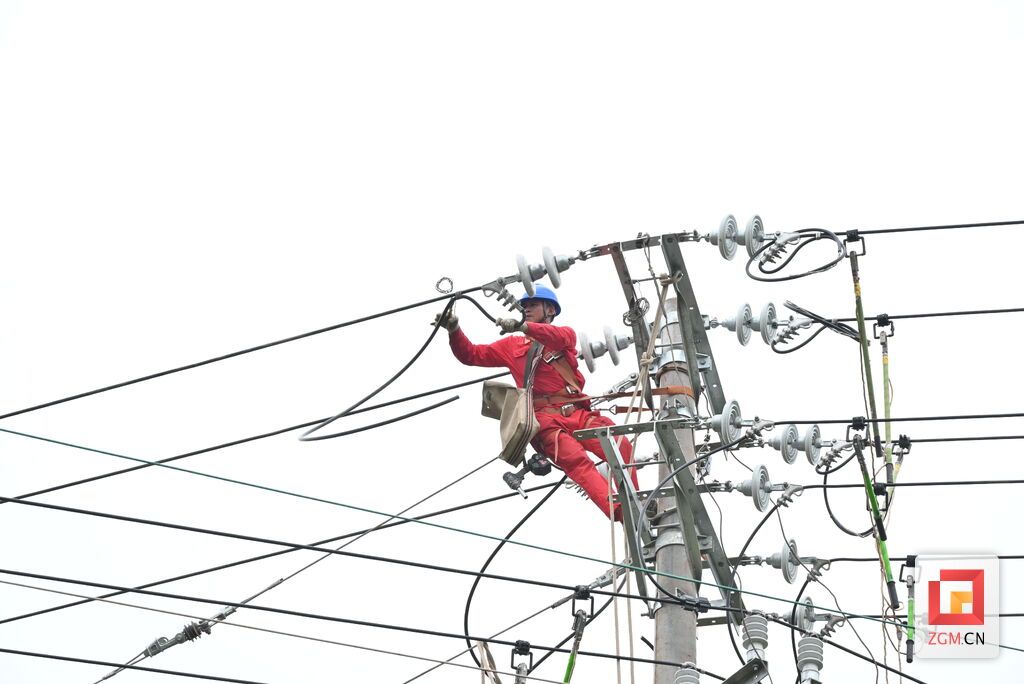

田间地头,笔直的水泥电杆依次矗立。施工人员身着统一工装、头戴安全帽,精神抖擞、分工明确。高空作业人员脚踩脚扣稳步攀至杆顶,手握紧线器精准调弧,细致绑扎导线、紧固金具、校准绝缘子,动作沉稳娴熟、精准到位;地面人员各司其职,有的合力牵引线缆、匀速展放导线,有的搬运材料、做好辅助工作;工作负责人全程旁站监护,紧盯高空作业规范,确保安全零隐患。机械轰鸣、工具轻响、口令清晰,现场忙而不乱、紧张有序,每一道工序、每一处细节都精益求精、严控质量。
“截至目前,长山盐矿电力线路改造工程已完成组立电杆116基、架设高低压导线11.3千米、展放电缆0.31千米,安装变压器4台,各项施工任务按时间节点稳步推进。”国网荣州供电公司总经理陈祥介绍道。下一步,国网荣州供电公司将持续实施“党建+重点工程”,进一步深化政企联动,严把安全、质量、进度三关,挂图作战、倒排工期,高标准推进工程建设,早日让群众用上更加稳定、可靠的电能,为地区经济社会高质量发展提供坚实电力保障。
