康新高速一天贯通双隧!今后从成都最快4小时飙拢新都桥

2026-07-25 13:08 川观新闻

0

分享

扫码分享到微信
使用微信扫一扫
分享至好友和朋友圈
×

川观新闻记者 寇敏芳 摄影 李强

7月25日,康定至新都桥高速公路(以下简称“康新高速”)迎来重大建设节点——瓦泽隧道与新都桥隧道右洞同日实现贯通。作为全线首批贯通的隧道,这标志着项目施工瓶颈被成功突破,为后续路面铺装、机电安装及全线通车奠定了基础。按计划,康新高速将于2028年全线建成通车。

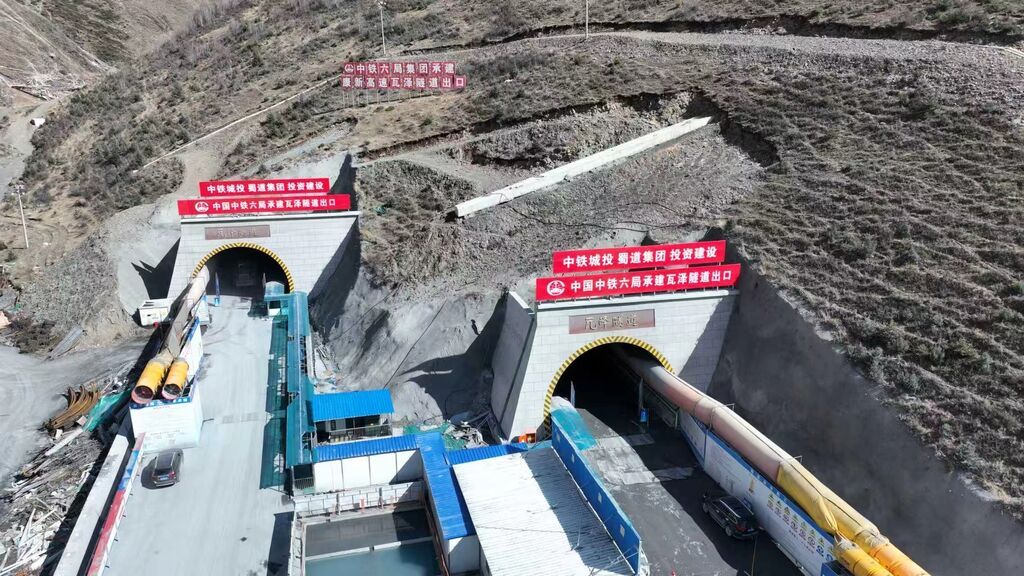

新都桥隧道洞口

康新高速穿越折多山,全线约95%的路段位于海拔3000米以上,是四川省在建高速公路中平均海拔最高的项目。此次贯通的瓦泽隧道右洞长3004米,新都桥隧道右洞长1648米,两座隧道均位于甘孜州新都桥镇境内,地处陡坡山地与川西高原核心生态区,地质条件复杂,施工难度在国内高原隧道中位列前茅。

以瓦泽隧道为例,全隧约三分之一穿越层状破碎板岩地层,犹如在“千层饼干中掘进”,岩体极易碎化滑塌。另一大难题是排水,由于折多山区域地质裂隙发育,山体内的地下水会顺着岩层裂隙源源不断地涌入,隧道掘进就像“在含水层里打洞”,且隧道洞口高、中间低,掘进过程中涌水向隧道深处汇集,给施工带来许多不便。

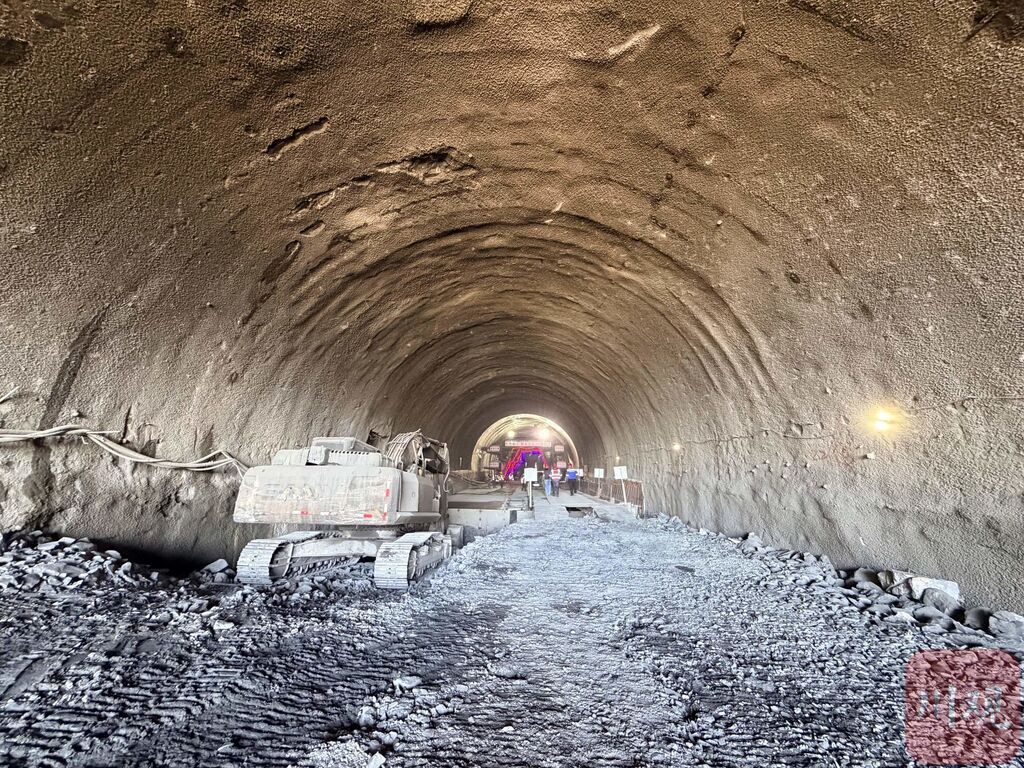

瓦泽隧道洞口(蜀道集团供图)

“我们通过工艺创新和智能装备,全力突破高原施工工效瓶颈。”中铁六局康新高速公路TJ4-2标项目部总工程师李宁介绍,爆破环节引入聚能爆破技术,通过在炸药外加装新材料聚能罩,实现定向精准爆破,炸药用量减少20%,爆破面更平整,有效降低对围岩的扰动。在机械化施工方面,项目投入先进的拱锚一体机,将三道工序集成于一台设备,作业人员由过去12人减至5人,大幅提升施工的安全和效率。排水则依靠大功率抽水系统,日排水量高达6500立方米,相当于约2.6个标准泳池,远超普通隧道排水需求。

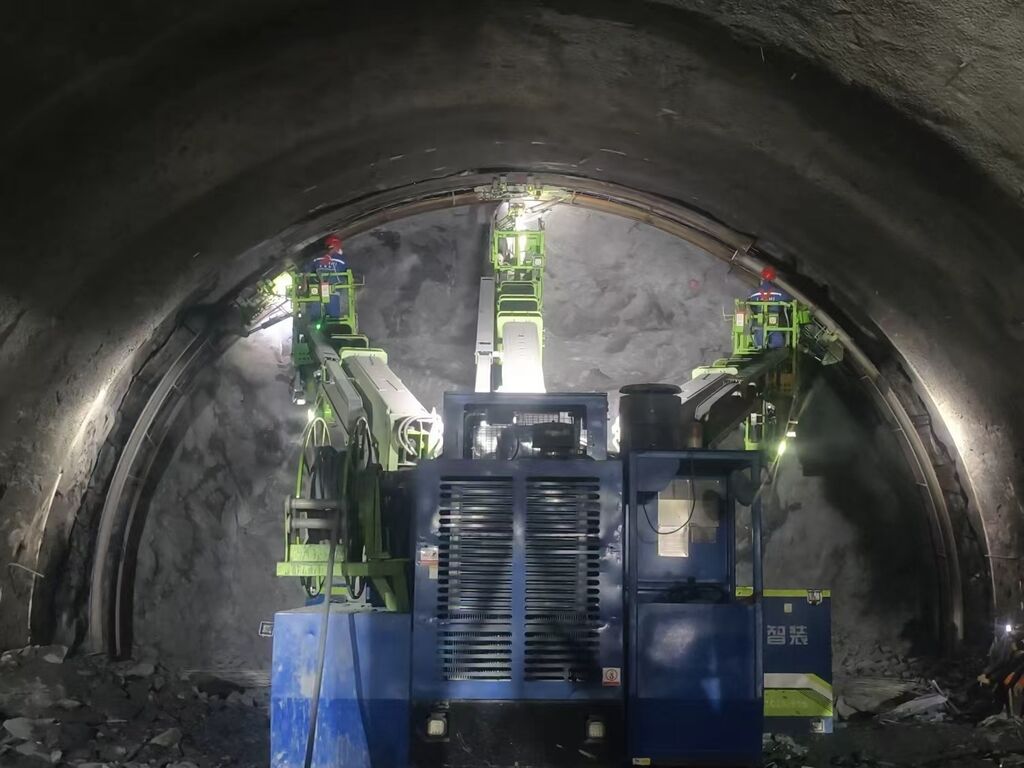

拱锚一体机安装拱架(中铁六局供图)

康新高速是G4218雅叶高速的重要组成部分,项目全长78.5公里,起于康定榆林,接雅叶高速康定过境段,经折多山,止于新都桥镇东俄洛三村,全线设4处互通式立交,共建桥梁22座、隧道8座(其中特长隧道7座)。项目由蜀道集团所属藏高集团联合中铁城投集团投资建设,总投资约170.27亿元。

截至目前,康新高速累计完成投资103.9亿元,隧道开挖完成60.56%,路基土石方工程完成63.10%,桥涵工程完成68.68%,施工进入攻坚冲刺阶段。

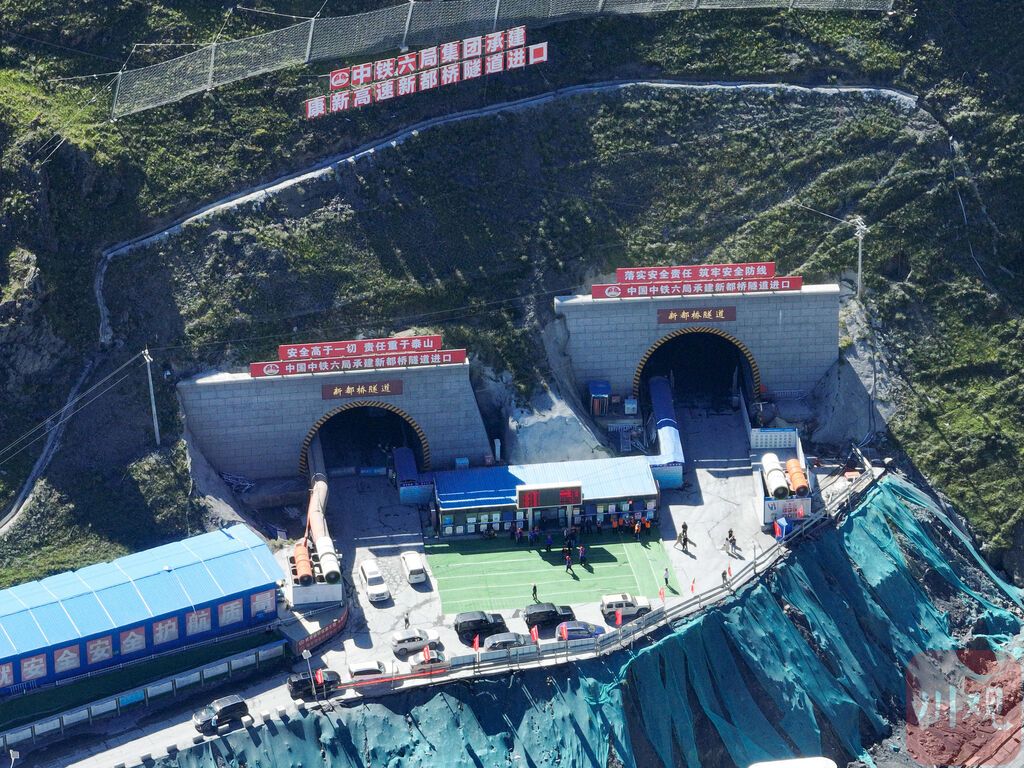

新都桥隧道右洞贯通

全线建成后,康新高速将无缝衔接成雅、雅康高速,形成“成都—康定—新都桥”高速大通道,彻底终结G318线折多山段“半年冰雪、常年拥堵”的历史,从康定至新都桥的通行时间将从2小时缩短至1小时。从成都到新都桥,正常情况下,4个多小时即可到达。
