川观新闻记者 陈秋吉
9月1日,记者从水电七局获悉,由国家能源集团投资开发,水电七局承建的金沙江旭龙水电站2号机组座环,已于近期吊装成功,标志着项目机电大件安装取得关键节点突破。

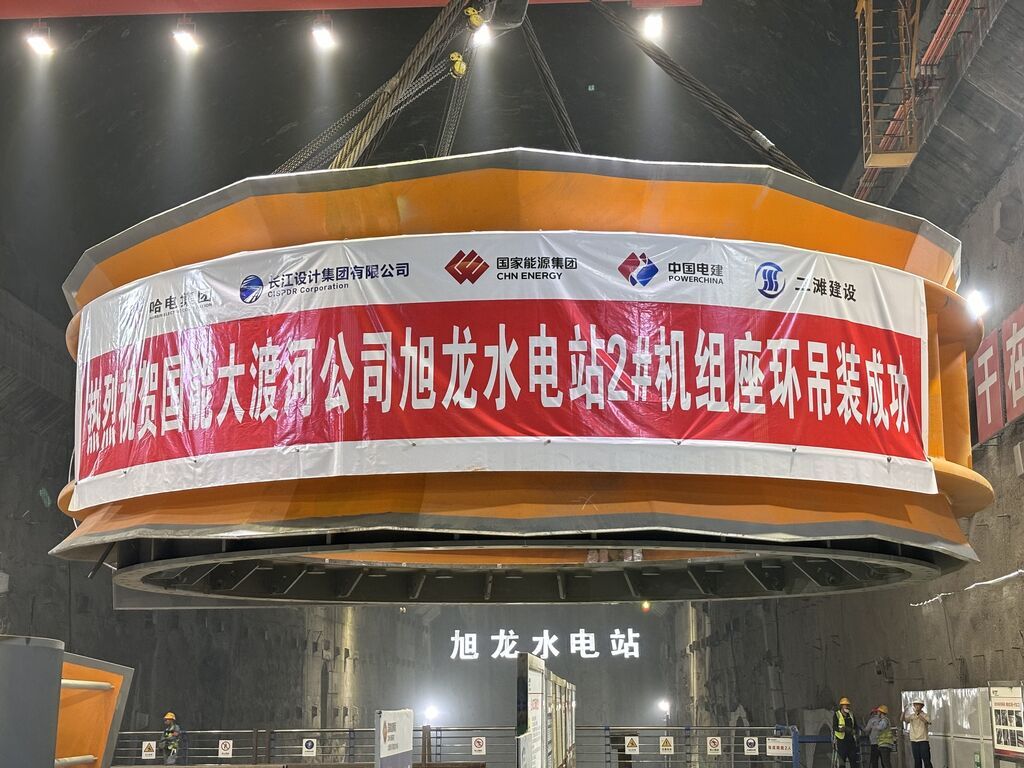

金沙江旭龙水电站2号机组座环吊装。
座环是水轮发电机组核心承重基础部件,承担机组自重、轴向荷载及水压力,是机电安装关键控制工序。本次吊装座环重284吨,分四瓣运抵现场,项目团队历时36天完成组拼、焊接与吊装全流程,并针对高原大件焊接变形管控难题,优化组拼焊接工艺,焊缝探伤一次验收合格率100%。
“在施工过程中,我们创新采用了焊接变形智能监测,及时优化焊接工艺 ,不但实现座环焊接反变形控制,而且节约了施工工期,将组装工期由50天压缩至31天。”水电七局旭龙机电金结安装项目部项目总工程师杨平介绍,机组埋件施工采用埋件智能监测技术,实现尾水管混凝土浇筑全过程精准监测,有效规避埋件位移超差隐患,未来将继续应用在蜗壳二期混凝土浇筑监测。
记者了解到,目前,金沙江旭龙水电站1号机组蜗壳挂装已完成(凑合节除外),大坝左右岸边坡开挖支护基本结束,右岸地下洞室开挖支护接近收尾,大坝混凝土浇筑完成5仓。
“按照年度计划,我们还将在今年内完成1号、2号机组蜗壳施工移交工作面以及3号、4号机组座环组焊吊装等关键节点。”杨平表示,接下来将持续紧盯关键节点,确保年度目标按期完成,为电站早日投产发电奠定基础。
金沙江旭龙水电站位于四川省甘孜藏族自治州得荣、巴塘县和云南省迪庆藏族自治州德钦县、西藏昌都地区芒康县境内,是国家“十四五”期间核准在建装机容量最大水电站,共装机4台立轴混流式水轮发电机组,总装机2400兆瓦,属西电东送骨干电源点。电站建成后,年均发电量约105亿千瓦时,节约标准煤315万吨,将助力区域清洁能源保供与绿色发展。
(图片由水电七局提供)
